CẬP NHẬT TIẾN ĐỘ THE OASIS RIVERSIDE -Tuần 1, Tháng 9/2025

CẬP NHẬT TIẾN ĐỘ THE OASIS RIVERSIDE -Tuần 1, Tháng 9/2025

Sep 08, 2025

Bước sang tháng 9/2025, công trường The Oasis Riverside tiếp tục duy trì tiến độ ổn định. Trong tuần đầu tiên, các hoạt động tập trung vào thi công nhà mẫu, hoàn thiện không gian nội thất và triển khai cảnh quan – cây xanh. Đây là những hạng mục quan trọng, vừa định hình diện mạo công trình, vừa tạo nền tảng để khách hàng có cái nhìn trực quan hơn về dự án trong giai đoạn tới.

1.Nhà mẫu (08 căn – thi công 04 căn đầu tiên)

Hạng mục nhà mẫu là điểm nhấn trong tuần này.

  • Khung kết cấu đã hoàn tất 100%, đảm bảo sự ổn định về nền móng và cấu trúc.
  • Hoàn thiện ngoài đạt khoảng 90%, bao gồm sơn phủ tường, lắp cửa, dựng hàng rào.
  • Bên trong công trình, không gian đã được phân chia rõ ràng bằng tường ngăn và trần thạch cao. Công tác ốp lát, sơn nội thất đang tiến hành, đạt khoảng 80%.
  • Nội thất cơ bản như tủ bếp, các chi tiết lắp đặt cố định đang được triển khai, hiện hoàn thành khoảng 40%.

Việc thi công 4 căn nhà mẫu này là cơ sở để khách hàng và đối tác có thể quan sát trực tiếp quá trình xây dựng và chất lượng hoàn thiện trong thời gian tới.

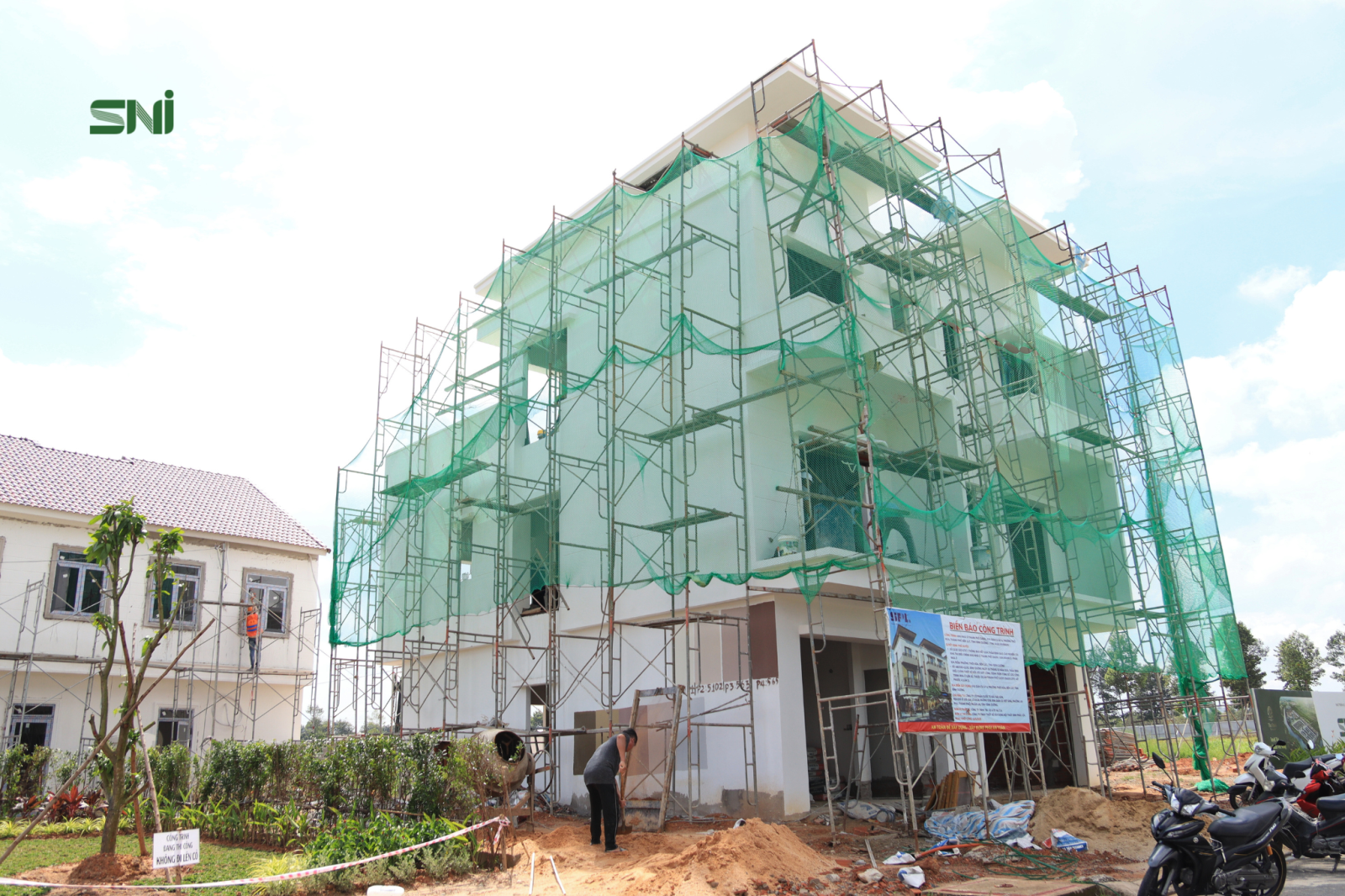

Căn hộ mẫu trong quá trình thi công

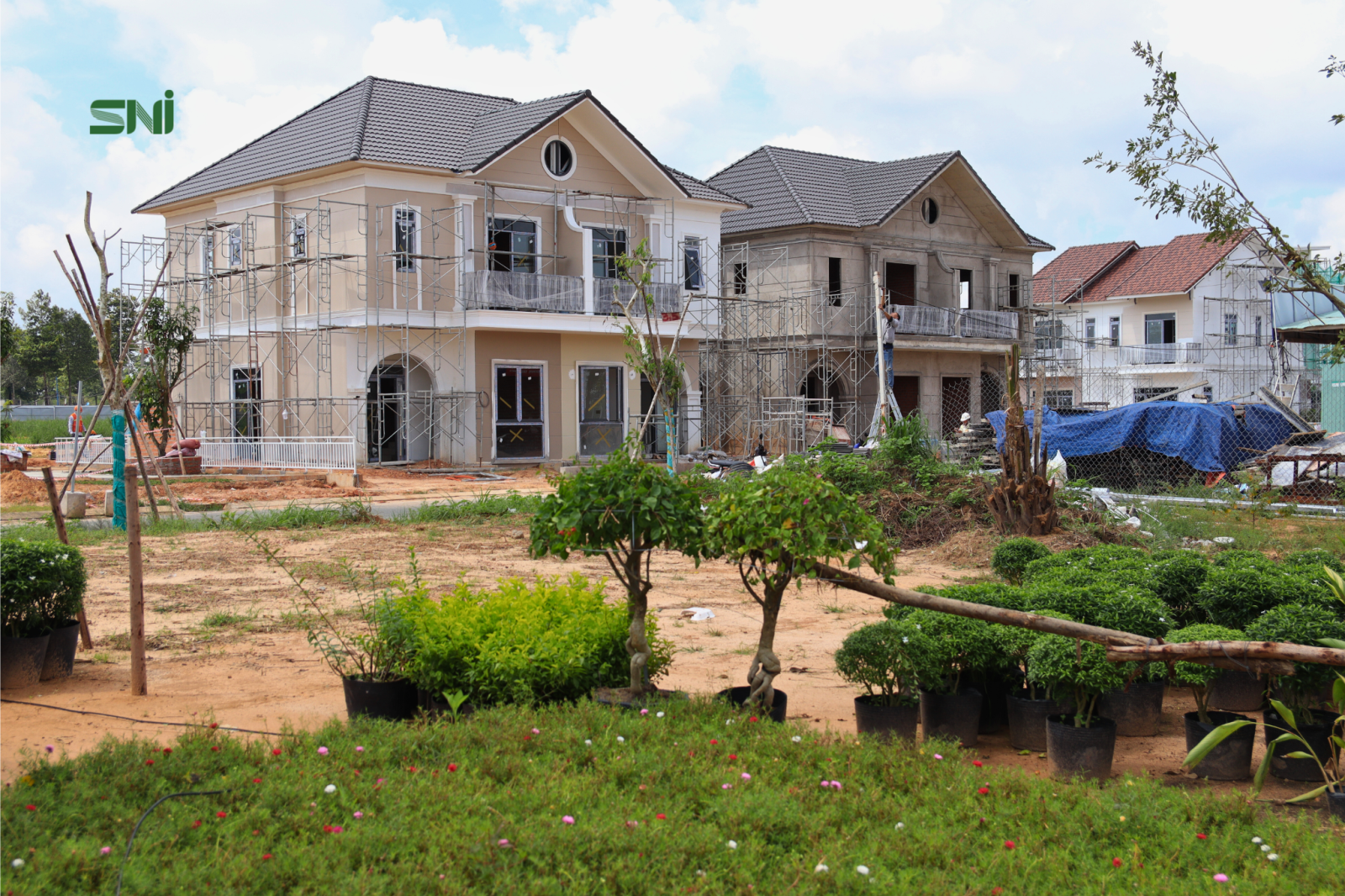

Căn hộ mẫu trong quá trình thi công

2.Cảnh quan & mảng xanh

Không gian xanh là một phần quan trọng trong quy hoạch chung và cũng là hạng mục được triển khai song song với nhà mẫu.

  • San gạt mặt bằng đã hoàn tất 100%, tạo nền cho các công trình phụ trợ.
  • Tiểu cảnh đầu lô hiện đạt 90%, góp phần tăng tính thẩm mỹ dọc tuyến đường chính.
  • Công viên trung tâm và công viên tuyến 5m đạt khoảng 80%, trong đó các hạng mục lát gạch, trồng cây và bố trí tiểu cảnh đang được tiến hành.

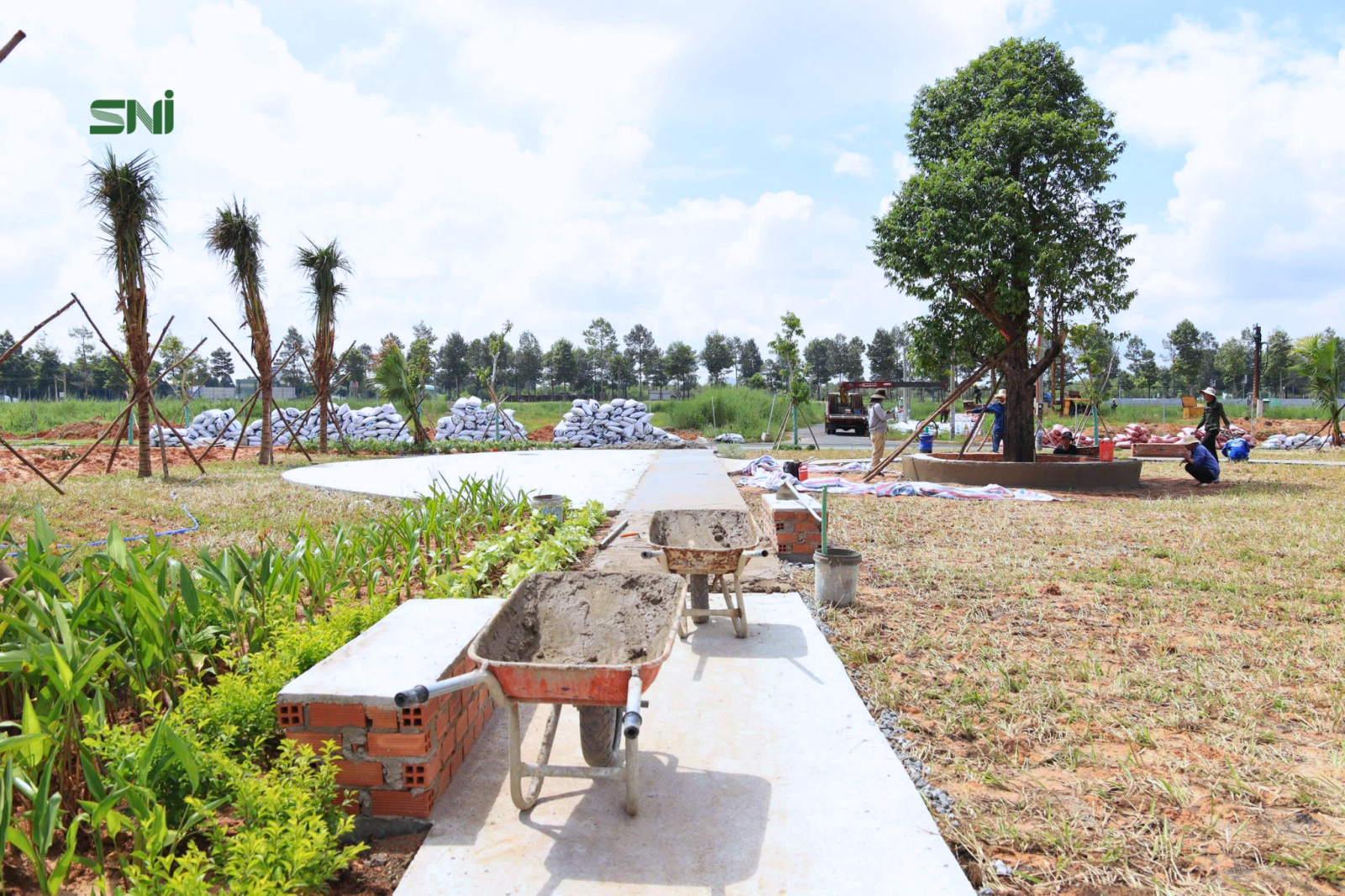

  • Hệ thống cây xanh vỉa hè đạt 90%, dần hình thành các trục xanh liên kết toàn khu.Thi công công viênTiểu cảnh đầu lô

    3.Tình hình tổng thể

    Tính đến nay, dự án đã khép lại giai đoạn móng và phần thô. Các công việc trong tuần chủ yếu tập trung vào sơn phủ, lắp cửa, lát gạch và lắp đặt hệ thống điện – nước. Tiến độ tổng thể hiện đạt khoảng 60%, bám sát kế hoạch đã đề ra.Tiểu cảnh đầu lô

    4. Kế hoạch triển khai thời gian tới

    Trong những tuần tiếp theo, công trường sẽ tập trung vào:

  • Hoàn tất phần mái và cửa chính.
  • Tiếp tục lắp đặt nội thất cơ bản trong các căn nhà mẫu.
  • Hoàn thiện chi tiết cảnh quan, tiểu cảnh và hạ tầng xanh.
  • Địa chỉ: Khu Phố 4, Phường Thới Hòa, TP. Hồ Chí Minh, Việt Nam
  • Hotline: (0274) 3712 100/ 1
  • Bản tin trên phản ánh tình hình thi công thực tế tại The Oasis Riverside trong tuần 1 của tháng 9/2025. Những thông tin cập nhật sẽ được tiếp tục đăng tải định kỳ, giúp khách hàng và đối tác theo dõi tiến độ dự án một cách minh bạch và đầy đủ.

Thông tin chi tiết về Công ty Cổ phần Quốc Tế Bắc Sài Gòn (SNI):

Website: https://www.sni.com.vn/
Fanpage: https://www.facebook.com/theoasisriversidesnicomvn

Youtube: https://www.youtube.com/@theoasisriverside-tuyettac2409

X

Đăng ký nhận thông tin

Chăm sóc khách hàng, dự án mới, ưu đãi và chính sách bán hàng của SNI

Đang Triển KhaiĐã hoàn thành
Tin của Công tyTin thị trường
Tuyển DụngChính sách phúc lợi
